浙江湖州:“直升機+無人機”協同吊運,提質增效完成“春檢”!
導讀 3月10日,國網湖州供電公司開展中型直升機+重載無人機協同吊運特高壓線路檢修物資作業,全力保障特高壓復奉直流線路春檢高效

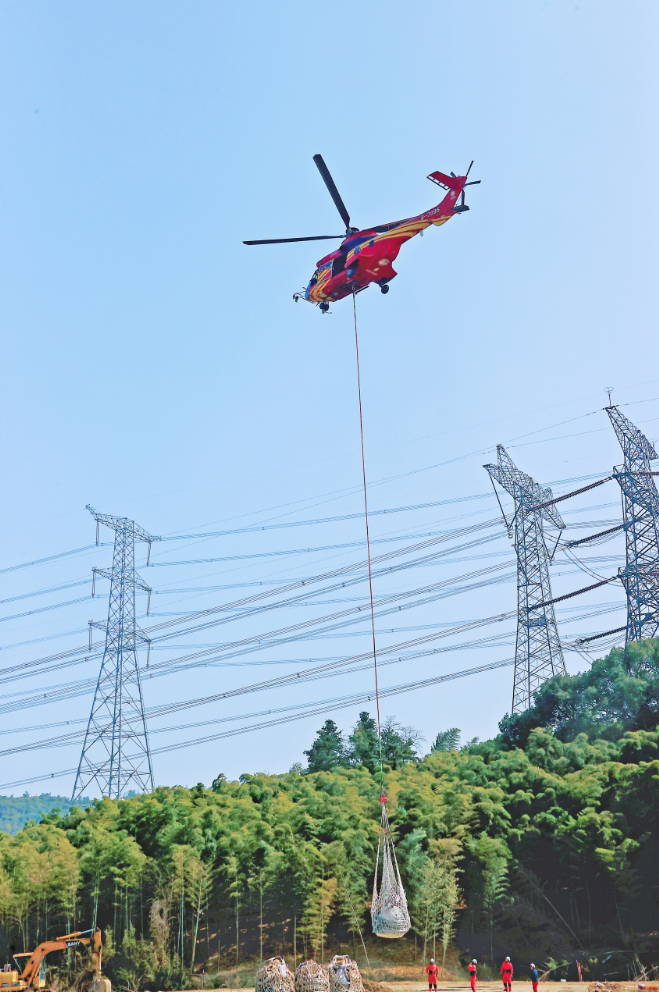

據悉,“直升機+無人機”協同也是湖州電力開創的特高壓線路檢修新模式。當天,在浙江省湖州市吳興區東林鎮南山村附近,有一家中型直升機懸吊者一大包物資向特高壓±800千伏復奉線3375號塔飛去。與此同時,在復奉線另一側,一架重載無人機運載著物資起飛,飛向位于山頂的待檢桿塔處。
據了解,本次綜合檢修中有8基耐張塔需將管母式硬跳線更換為鼠籠式引流線,導線、間隔棒、鋼管、重錘片及施工器具等物資總重量42噸。由于桿塔所處位置海拔高度均在500米以上,且地勢陡峭、山路崎嶇,靠人工運輸檢修物資費時費力,難以快速運抵現場。
為了確保作業安全高效開展,國網湖州供電公司研討決定采用“中型直升機+重載無人機”協同運輸的方式開展電力檢修物資吊運作業。“我們選用的中型直升機單次起吊重量可達4.5噸,重載無人機單次起吊重量可達200公斤。”國網湖州供電公司運維檢修部輸電主管張鵬介紹。
連日來,經過多次現場踏勘,國網湖州供電公司選定了檢修物資起吊點、投放點、停機點等關鍵位置,認真分析作業點地理環境、氣象條件、線路走向等因素,合理設計出直升機和無人機飛行航路。全面協同相關細節,來幫助大家切實解決山區運輸困難問題,提升作業效率,有效避免了運輸通道建設對植被的影響,極大地保護了山區自然生態環境。
